白鹤滩水电站大坝13个坝段浇筑到顶

2021/01/14 11:16:23 来源:电缆网 分享到:

原标题:

【电缆网讯】1月9日,白鹤滩水电站大坝13个坝段浇筑到顶。截至1月12日,混凝土浇筑量达773.3万方,累计浇筑2114余仓混凝土。

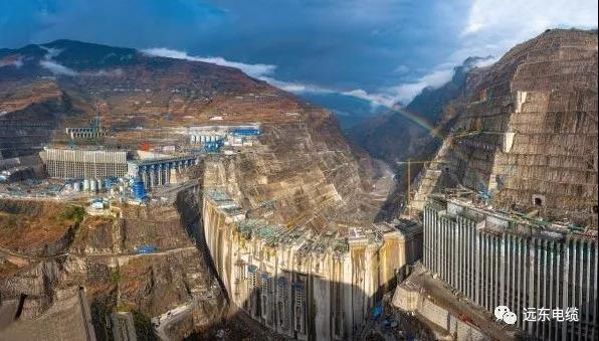

白鹤滩水电站大坝13个坝段浇筑到顶

大坝是水电站枢纽工程的核心建筑物,承担着挡水与泄洪的重要任务。白鹤滩水电站大坝为300米级混凝土特高双曲拱坝,最大坝高289米,坝顶弧长709米;坝身布置有6个导流底孔、7个泄洪深孔和6个泄洪表孔,结构复杂;大坝主体混凝土浇筑总方量达800万立方米,共分为31个坝段,于2017年4月启动主体浇筑,至2020年11月26日首批坝段浇筑到顶,2021年1月9日13个坝段浇筑到顶。

据悉,白鹤滩水电站大坝自开浇以来没有出现一条温度裂缝,各项指标均满足三峡集团提出的“精品工程”标准。2019年大坝取出25.7米混凝土长芯,混凝土芯样光滑密实、骨料分布均匀,气泡少,提交了一份高质量混凝施工“成绩单”。

目前,白鹤滩水电站大坝春节期间不间断施工计划和保障措施已经明确,下一步重点关注表孔7个坝段等关键部位的施工,预计今年5月实现大坝全线浇筑到顶。
